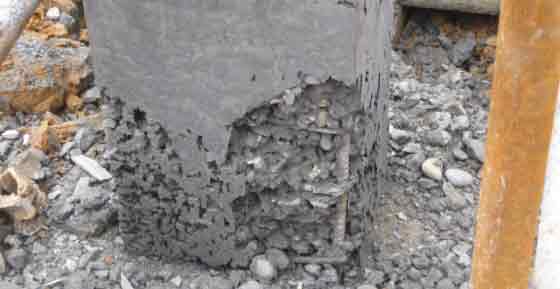

混凝土烂根怎么办!再也不愁了!

文章出处:悍马加固材料人气:335发表时间:2016-01-28 14:15:00【

混凝土柱烂根初步处理方案可以采取灌浆法修补,材料使用MEK-40灌浆料,施工流程为:旧混凝土凿毛→用清水冲洗饱和→灌注、涂抹灌注浆体→养护。


施工具体措施如下:

一、基底处理

 (1)凿毛。为确保灌浆料与基底混凝土具有良好的粘结,用钢丝刷或喷砂方法清除表面浮层污物(有油漆或油脂污染部位用丙酮洗刷)。如基面松动严重,应采用人工凿毛方法,凿掉破损的混凝土,使基底露出坚硬、牢固的混凝土面,凿毛务必彻底全面,但也不宜深度过大,以免损坏混凝土。

(2)冲洗和饱和。对凿除的混凝土表面,采用高压水枪(采用自来水)将碎屑、灰尘冲洗干净,并连续、均匀地喷洒,使表层混凝土达到饱和状态,且表面无明水。

二、灌浆料的配制

灌浆料和水按规定的量在料桶中用搅拌机上下左右缓慢移动,充分搅拌均匀,且搅拌叶片不得提至液面之上,以免混入气泡。稠度根据现场施工需要来确定。

成品灌浆,具有大流动性、无收缩、早强及高强(28天达到55MPa)等性能,可以满足和易性和强度要求。

三、施工及养护

1. 施工

(1)灌浆。待混凝土面凿毛清洗后,手摸混凝土表面时,感觉到似湿,应立即灌浆或抹浆,可采用机械喷涂或人工压抹,操作速度要快,朝一个方向,一次用力抹平,避免反复抹。

(2)如修补厚度超过3cm时,应分层施工。层与层之间应间隔4h。MEK-40灌浆料适宜在5~30℃的环境温度下进行施工。如环境温度超出此范围,应根据实际情况对材料及配比进行调整。

2. 养护

灌浆后24小时不得使灌浆层振动、碰撞;在终凝前(2-4h)对表面抹压光,终凝后即应覆盖温润得布袋或草袋,并洒水养护,每天4-6次。养护温度在15以上为宜,时间为七天。

四、施工控制

(1)为保证灌浆的施工质量,必须建立、健全质量保证体系。施工人员应严格按操作程序,对各道工序进行检查验收。

(2)灌浆层外观平整,层面与基底结合牢靠。

(3)在施工过程中按设计要求进行现场抽样检验,必要时可现场进行钻孔取芯试验,以检查其效果。

五、施工注意事项

1.清理基面,凿除破损、松动的混凝土,混凝土表面粗糙、洁净。

2.抹砂浆前2h,用饮用水冲洗待修补部位,使混凝土表面处于饱和状态,但表面不能有明水。

3.人工修补时,无论采用机械喷涂还是人工抹砂浆,应朝一个方向使用抹刀,并且尽量一次抹完,避免来回抹。如修补厚度超过3cm时,应分层抹,层与层之间应间隔3~4h,每层厚度不超过2cm。

4.终凝后,如果灌浆层与混凝土表面不平,可以人工打磨,并将表面颜色调试相同。

此文关键字: 混凝土烂根
